粤港澳大湾区首台“华龙一号”核电机组投产发电

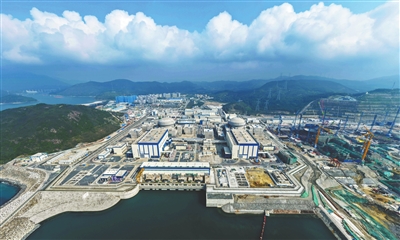

这是4月20日拍摄的中广核广东太平岭核电项目(无人机照片)。 新华社 发
  新华社深圳4月20日电 总部位于深圳的中国广核集团有限公司20日通报,当日,粤港澳大湾区首台“华龙一号”核电机组——中广核广东太平岭核电项目1号机组投产发电,正式具备商业运行条件,预计年发电量超90亿千瓦时。

  “项目1号机组此前已经完成全部性能试验和168小时满功率连续运行考核,目前各项参数正常稳定,机组状态良好。”中广核惠州核电有限公司董事长章国强介绍,1号机组建设工作全面吸收前期项目经验,完成26项重大设计改进、8300余项经验反馈。

  此次投产的1号机组以自主创新实现了多项关键技术突破。机组首次应用了中广核自主设计的HL-T67蒸汽发生器和SH-N非安全级DCS平台,主蒸汽隔离阀也实现国产化,关键设备全面自主化迈出坚实一步。同时,通过一回路注锌钝化技术为管道穿上“防腐衣”,有效抑制腐蚀、延长设备寿命;一二次侧解耦运行则使核电站一、二回路可单独启动,大幅提升检修效率。此外,项目还首次上线数字化移交3.0平台,以三维电厂模型为载体贯通设计、采购、施工、调试全链条,形成一体化数据资产,实现了实体电站与“数字电站”同步建成、一体移交,以科技创新赋能核电管理。

  据悉,太平岭核电项目规划建设6台“华龙一号”核电机组,分三期建设。全部建成后,预计年发电量将超过550亿千瓦时,每年可等效减少标煤消耗约1665万吨,减排二氧化碳约5082万吨。

  随着太平岭核电项目1号机组投产,中广核在运核电机组达29台,装机容量3304万千瓦;在建核电机组19台,装机容量2302万千瓦。

来源:中山日报
